문과대학 서관 개별냉난방기 설치공사 안내




문과대학 서관 내 교수 연구실 환경 개선을 위하여 아래와 같이 개별냉난방기 설치공사를 진행할 예정입니다구성원 여러분의 많은 양해와 협조 부탁드립니다.


1. 공사기간

 2026. 6. 27.() ~ 2026. 8. 28.()

 ※ 공사 진행 상황에 따라 일정은 변동될 수 있습니다.


2. 공사범위

 문과대학 서관 전체 교수 연구실 및 일부 강의실

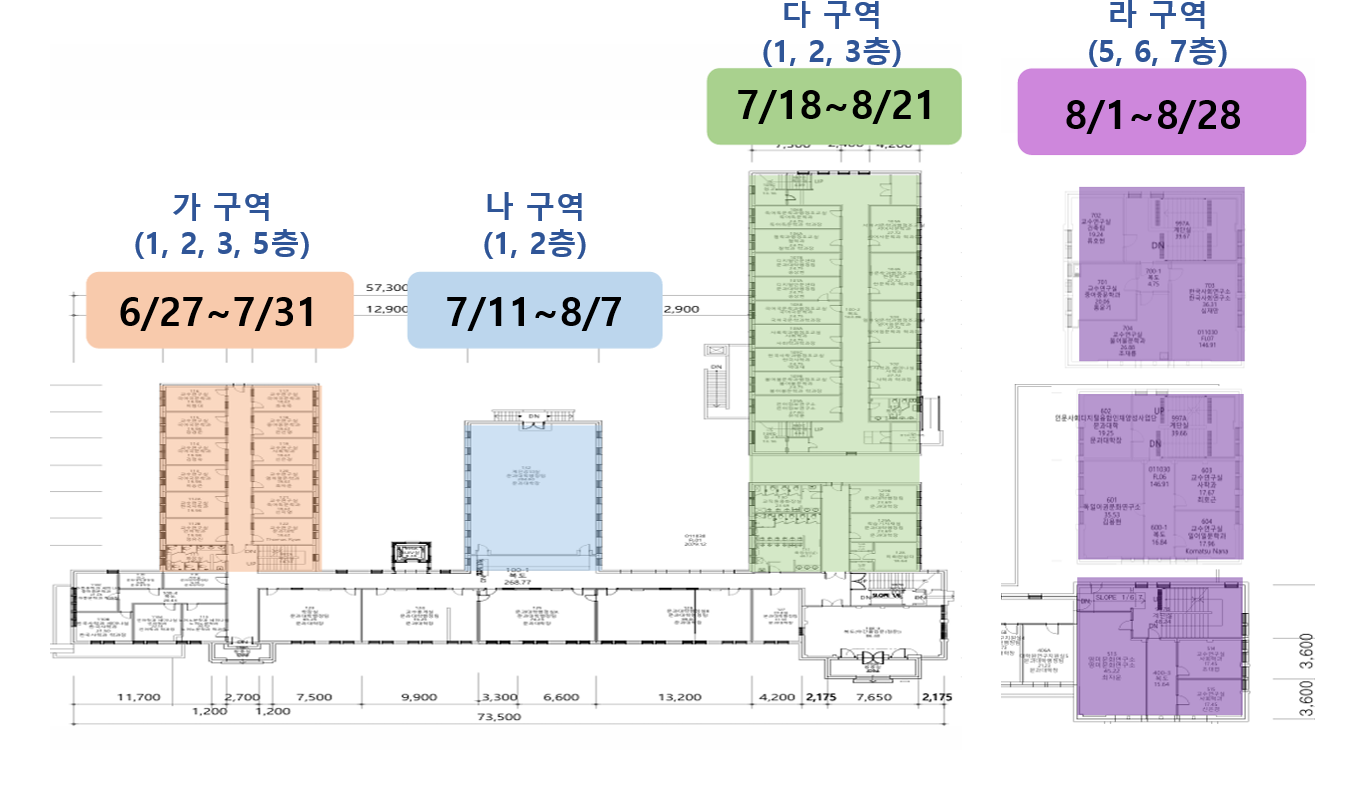

3. 구역별 공사 일정





구역세부 호실비고
가 구역
(6/27~
7/31)

1: 112A, 112B, 113, 114, 115, 116, 117, 118, 119, 120, 121, 122


2: 208, 209, 210, 211, 212, 213, 214, 216, 217, 218, 219, 220,

        221


3: 301, 302, 303, 304, 305, 306A, 306B, 308, 309, 310, 311, 312,313


5: 501, 502, 503, 504, 505, 506, 507, 508, 509, 510A, 510B, 511, 512

좌측


나 구역
(7/11~
8/7)

1: 132


2: 234, 235, 236, 237, 238, 239, 240, 241

중앙
다 구역
(7/18~
8/21)

1: 101, 102, 103, 104A, 105A, 106A, 106B, 107A, 107B, 108A, 108B,

        109A, 109B, 109C, 128, 129A, 129B, 130


2: 201, 202, 204, 205, 206, 206A, 207, 226, 227, 228, 229, 230, 231, 232


3: 318, 319A, 320, 321, 322A, 322B, 323

우측
라 구역
(8/1~
8/28)

5: 413, 514, 515


6: 601, 602, 603, 604


7: 701, 702, 703, 704

시계탑




4. 공사내용

 기존 라디에이터 철거 및 개별냉난방기 설치


5. 협조사항

 원활한 공사 진행을 위하여 연구실 내 라디에이터 주변 물품을 사전에 정리하여 주시기 바랍니다.

 공사 중 발생할 수 있는 분실 및 파손 방지를 위해 귀중품은 반드시 별도로 보관하여 주시기 바랍니다.

 공사 기간동안 연구실 출입이 어렵기에 사전에 물품을 확인해주시면 감사하겠습니다.

 ※ 교수연구실 내 모든 물품(서가책상 등)은 비닐 보양 작업 후 공사 예정입니다.


6. 기타 안내

 공사 기간 중 소음 및 작업자 출입이 발생할 수 있으니 많은 양해 부탁드립니다.

 대체 공간서관 박준구 세미나실(222A), 2층 강의실(224A)

 모든 구역의 냉난방공사가 최종 완료된 시점부터 냉방이 가능합니다.

 ※ 가 구역 공사가 7/31 완료되어도 가 구역의 냉방은 전체 공사가 완료된 8월 말부터 가능합니다.
